桃園市八德區員74B埤滯洪池工程
資料更新時間 : 2024/09/30
規劃設計階段
會議記錄
1071012規劃成果審查會議紀錄
會議記錄
1080107審查會議紀錄
會議記錄
1080128預算書圖審查會議紀錄
會議記錄
1090217細部設計審查意見
會議記錄
現勘紀錄
1090319-桃園市八德區員74B埤滯洪池工程-東門溪排水幹線河道內高壓電塔遷移案會勘紀錄
現勘紀錄
1090508-桃園市八德區員74B埤臨時滯洪池工程會勘紀錄
現勘紀錄
1090519-桃園市八德區員74B埤臨時滯洪池工程會勘紀錄
現勘紀錄
1090710-桃園市八德區員74B埤臨時滯洪池工程-民眾反映作物損毀會勘紀錄
現勘紀錄
1100901-八德區員74B埤滯洪池工程高壓電塔遷移事宜會勘紀錄
現勘紀錄
1101129-呂林議員小鳳反映員74B是否可先修建環湖步道及綠美化,提供附近居民使用會勘紀錄
現勘紀錄
1110413-呂林議員小鳳反映大明里員74B滯洪池及環湖步道進度會勘紀錄
現勘紀錄
1110704-桃園市八德區員74B埤滯洪池工程-和平路對側灌溉用水會勘紀錄
現勘紀錄
生態檢核資料
生態檢核納入辦理情形
施工階段
會議記錄
1090716-桃園市八德區員74B埤臨時滯洪池工程-施工前協調會議紀錄
會議記錄
現勘紀錄
1110519-桃園市八德區員74B埤滯洪池工程施工前協調會議紀錄
現勘紀錄
工程基本資料
工程名稱 :
桃園市八德區員74B埤滯洪池工程
執行單位 :
桃園市政府水務局
工程位置 :
282761.76,2762036.53
核定金額 :
385,714,000
預算金額 :
277,979.823
決標金額 :
277,970,310
規劃設計廠商 :
崇峻工程顧問有限公司
施工廠商 :
良記營造股份有限公司
主要工項 :
新建東門溪護岸452公尺、新建滯洪池蓄洪體積11.22萬立方公尺、新建抽水站(總抽水量3.2cms)、新建環場步道500公尺
開工日期 :
2022/07/11
完工日期 :
2024/10/23
按月施工進度 (%)
施工進度
69.72%
更新日期 : 2024/09/18
施工前照片

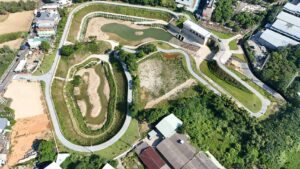

施工中照片
生態檢核資料
生態檢核納入施工情形
全民督工專線 : 0800-009-609
專人聯繫窗口 : 03-3033688 分機3865
選單
計畫緣起
水環境地圖
水環境建設
水與環境
水環境計畫-第一批
水環境計畫-第二批
水環境計畫-第三批
水環境計畫-第四批
水環境計畫-第五批
水環境計畫-第六批
水環境計畫-第七批
水與安全
防洪綜合治理計畫
治理規劃與檢討
下水道及其他排水
應急工程
水與發展
減少水庫集水區土砂災害
改善集水區水體水質
意見交換專區
結果
